Beslutsdiagram: små höjdvariationer kan följas av staketet, medan markutjämning, terrassering, stödmur och gabion kräver bärig bas, dränering, stabilitetsdimensionering och lovkontroll; för mur eller plank över 1,2 meter är lägena närmare gränsen än 4,5 meter eller inom 30,0 meter från järnvägsspårets mitt alternativa enligt 9 kap. 34 § PBL; 35 § har tre undantag från just 34 §: ekonomibyggnad utanför detaljplan, anläggning enligt 20 §, 25 § 2 eller 26 § utan krav på bygglov samt skriftligt medgivande enligt 35 § 3
← Tillbaka till bloggen

Bygga staket på ojämn mark: 5 lösningar för kuperad terräng

Guide till staket på ojämn mark: mät konturen, välj trappade eller terrängföljande fack och projektera grundläggning, dränering och lovplikt.

bygga staketojämn marklutningsluttning

Kort svar

På ojämn mark projekteras stolpar och fack efter markkontur, vatten, tjäle, bärighet och vind. Välj trappade eller terrängföljande fack före grundläggning. Inom detaljplan kan marklov krävas när höjdläget ändras mer än 0,5 meter; pröva åtgärden mot 9 kap. 47–50 §§ PBL och gällande plan. Minskad marklovsplikt i en äldre plan kan gälla till 30 november 2027. Återfyllning, gabioner och murar kräver bärig bas, dränering och projektering.

Bygg staket på ojämn mark genom att mäta marknivån vid varje planerad stolpposition och terrängbrott, orientera stolparna enligt konstruktionshandlingarna – vanligen lodrätt, men projekterade lutande stolpar eller spänn-/strävstolpar kan förekomma – och anpassa facken med en av artikelns fem metoder. Inom detaljplan kan marklov krävas när schaktning eller fyllning ändrar markens höjdläge mer än 0,5 meter. Pröva åtgärden mot de fullständiga bestämmelserna och undantagen i 9 kap. 47–50 §§ PBL samt den gällande detaljplanen; en minskad marklovsplikt i en äldre detaljplan kan fortsätta gälla till och med den 30 november 2027.

💡 Proffstips – välj markskruv från verifierat underlag: Markskruv får varken väljas eller avfärdas enbart utifrån att jorden beskrivs som exempelvis lös sand, fyllning eller morän. Välj produkt och dimensionering från tillverkarens dokumenterade data, en undersökning av jordprofilen samt verifierat installationsmoment och bärförmåga. Använd provinstallation och provbelastning när projekteringsunderlaget eller tillverkaren kräver det. Om underlaget inte visar att markskruven klarar de aktuella lasterna ska en annan grundläggning projekteras utifrån samma platsdata; ett gjutet fundament är inte en automatisk ersättning.

💡 Välj markanslutning efter funktionen: Lågpunkter behöver hantera vatten, löv, snö och skötsel, men det finns inget generellt minsta avstånd som passar alla staket. En dekorativ avgränsning kan lämnas öppen för dränering. Ett hundstaket behöver i stället en sammanhängande säker nederkant som hanterar hundens huvud, käke, tassar och grävbeteende. Vid stora nivåskillnader kan underkanten följa terrängen eller kräva en separat projekterad sockel, terrass eller stödmur.

Varför är ojämn mark en utmaning?

Ojämn mark skiljer sig från ren lutning genom att vara mer oregelbunden. Istället för en jämn sluttning har marken:

  • Kupoler och fördjupningar: Marken stiger och sjunker oregelbundet
  • Lokala höjdskillnader: Små kullar och dalar längs staketsträckningen
  • Varierande nivåer: Höjdskillnaderna följer inget tydligt mönster
  • Rotstubbar och stenar: Naturliga hinder som påverkar fundamenten

Vanliga scenarier med ojämn mark:

  • Naturlig skogsmark med kuperad terräng
  • Tomter där marken delvis fyllts ut
  • Områden med mycket trädrötter
  • Stenig mark med varierande nivåer
  • Tidigare odlingsmark med diken och terrassering

Detta gör staketbygge mer komplext än både platt mark och enkel lutning. Om du har en sluttande tomt med jämn lutning kan det vara enklare, men ojämn mark kräver mer flexibilitet i lösningarna.

Bedömning av din ojämna mark

Före bygget måste du kartlägga markens beskaffenhet grundligt:

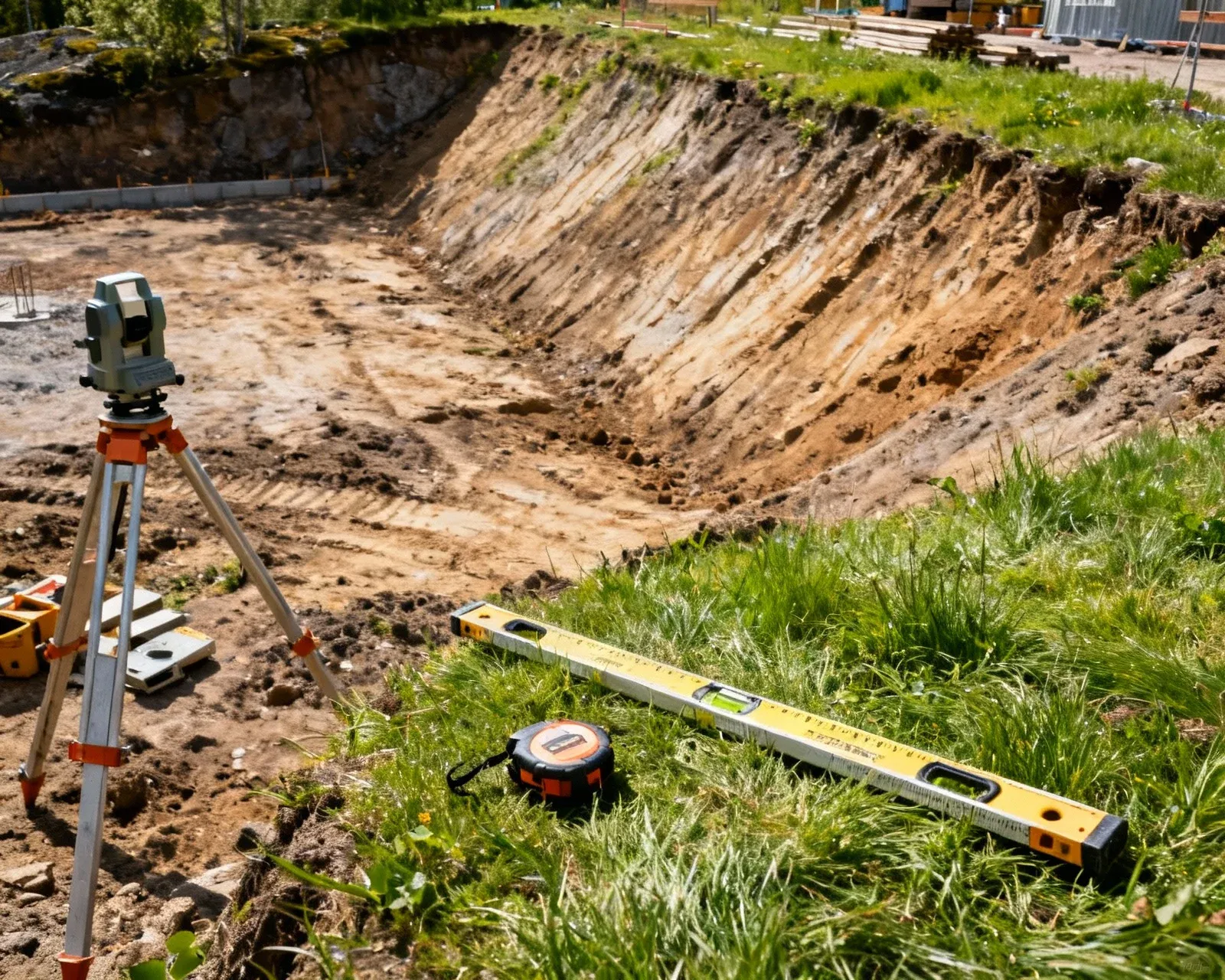

Mätning av ojämnheter

Utrustning för konturmätning:

  • Rotationslaser, avvägningsinstrument eller annan metod med verifierad höjdreferens
  • Mätstång och måttband
  • Positionskäppar och märkning
  • Fältprotokoll med positions-ID

Mätprocess:

  1. Etablera en fast höjdreferens som kan återfinnas under hela projektet
  2. Mät den färdiga marknivån på staketets utsida vid varje planerad stolpposition och vid alla terrängbrott mellan dem
  3. Redovisa de positionsvisa måtten från utsidan som en måttsatt konturprofil, inte som avstånd till en antagen gemensam överkantslinje
  4. Rita hela konstruktionens projekterade över- och underkant och redovisa höjden från färdig mark på utsidan till konstruktionens ovansida separat vid varje position
  5. Markera osäkra jordlager, vattenvägar och hinder för grundläggningsbedömning
Beslutsdiagram där markanslutningen väljs efter staketets funktion: dränering för dekorativ avgränsning, sammanhängande säker nederkant för hund och projekterad lösning vid stora nivåskillnader
Beslutsdiagram där markanslutningen väljs efter staketets funktion: dränering för dekorativ avgränsning, sammanhängande säker nederkant för hund och projekterad lösning vid stora nivåskillnader

Klassificera förutsättningarna utan standardintervall

Beskriv variationen positionsvis i stället för att klassa hela sträckan efter generella centimeterintervall:

  • Mjuka nivåförändringar: jämför konturföljande och trappade fack mot virkes- och systembegränsningarna
  • Tydliga terrängbrott: placera övergångar och stolpar efter den uppmätta konturen och dimensionera varje fack
  • Behov av schakt eller fyllning: projektera färdig nivå, bärighet, packning, dränering och erosionsskydd samt kontrollera marklov
  • Terrass, stödmur eller gabion: behandla den som en separat bärande konstruktion med stabilitetsdimensionering och lovkontroll

Dokumentera var variationerna finns, om det finns platåer eller vattenvägar och vilka delar som behöver lämnas orörda. Metodvalet ska följa mätningen och projektets funktion, inte ett allmänt gränsvärde.

Marklinje, höjd och lovplikt

På ojämn mark finns ingen självklar marknivå att mäta höjden från, och just höjden avgör om kommunen ser konstruktionen som ett staket, ett plank eller en mur. Boverkets vägledning om plank beskriver hur klassning, höjd och placering vägs samman, och att lovplikten kan vara utökad i detaljplanen.

Rita därför en måttsatt sektion innan du beställer material: färdig marklinje, hela konstruktionens överkant, markfrigång och avstånd till tomtgräns. Mät höjden positionsvis på utsidan, från den färdiga marknivån upp till ovansidan av hela konstruktionen. Skicka ritningen till byggnadsnämnden och be om ett klassningsbesked om du är osäker – särskilt om terrängen är så brant att staketet delvis fungerar som stödmur.

Marklov för schaktning och fyllning

På ojämn mark börjar många projekt med att marken ändras, och då är marklov en egen prövning vid sidan av bygglovet. Enligt Boverkets vägledning om marklov kan marklov krävas inom detaljplan för schaktning eller fyllning som ändrar markens höjdläge mer än 0,5 meter. Tröskeln i 9 kap. 47 § PBL är inte ett automatiskt krav i varje fall. Pröva därför åtgärden mot de fullständiga bestämmelserna och undantagen i 9 kap. 47–50 §§ PBL samt den detaljplan som gäller för platsen.

Höjdförändringen bedöms för den del av tomten eller platsen där åtgärden görs, inte som ett medelvärde för hela tomten. Schaktning omfattar även bergschakt när sprängningen är en förutsättning för schaktarbetet.

För en detaljplan som har börjat gälla före den 1 december 2025 kan en planbestämmelse om minskad marklovsplikt fortsätta gälla under övergångstiden, längst till och med den 30 november 2027. Läs därför både den gällande planen och övergångsbestämmelserna i stället för att behandla 0,5 meter som en fristående lovgräns.

Mur, stödmur och gabion – bygglov enligt 9 kap. 19 §

Terrassering på ojämn mark leder ofta till en mur, och då gäller andra regler än för ett genomsiktligt staket. Boverkets vägledning om mur anger att en mur bland annat kan vara gjuten, murad av sten eller byggd av stålburar fyllda med material – så kallade gabioner – och att en mur med jordfylld sida är en stödmur.

Det innebär inte att varje gabion automatiskt är en mur. Kommunen gör den samlade bedömning som Boverket beskriver utifrån hela anläggningens höjd, längd, genomsiktlighet eller täthet, utformning, placering och ändamål. Om anläggningen bedöms som mur krävs inom detaljplan bygglov enligt 9 kap. 19 § PBL för att uppföra, flytta eller utöka den när den får

  • en höjd över marken som överstiger 1,8 meter och placeras inom 3,6 meter från en byggnad, eller
  • en höjd över marken som överstiger 1,2 meter och placeras längre bort än 3,6 meter från en byggnad.

Höjden mäts från marken vid murens yttersida upp till konstruktionens ovansida, efter att marklovspliktiga markändringar har färdigställts. När anläggningen bedöms som mur avser måtten konstruktionen i dess helhet: en stödmur eller gabionrad med ett staket eller plank ovanpå får då en sammanlagd höjd, även om varje del för sig ligger under gränsen. Det är därför den färdiga marknivån – inte den ursprungliga – som du ska räkna höjden från när du terrasserat eller fyllt ut.

Utökad lovplikt nära gräns eller järnväg – 9 kap. 34 och 35 §§

Enligt 9 kap. 34 § PBL krävs bygglov för att uppföra, flytta eller utöka en mur eller ett plank som är högre än 1,2 meter över marken när konstruktionen står närmare gränsen än 4,5 meter eller inom 30,0 meter från ett järnvägsspårs mitt. Lägena är alternativ, inte kumulativa villkor. Regeln gäller åtgärder som inte redan omfattas av lovkrav enligt någon annan bestämmelse i 9 kap. och kan gälla både inom och utanför detaljplan.

I 9 kap. 35 § PBL finns tre alternativa undantag från lovplikten enligt just 34 §:

  1. Åtgärden avser en ekonomibyggnad i ett område som inte omfattas av en detaljplan.
  2. Anläggningen enligt 20 §, 25 § 2 eller 26 § inte omfattas av krav på bygglov.
  3. De grannar som berörs av åtgärden skriftligen har medgett åtgärden och åtgärden a) inte strider mot en detaljplan eller områdesbestämmelser, eller b) är en sådan åtgärd som får strida mot en detaljplan eller områdesbestämmelser enligt 10 kap. 2 a §.

Vid en åtgärd intill en allmän plats eller järnväg ska grannen anses ha medgett åtgärden enligt punkt 3, om medgivandet har lämnats av huvudmannen för den allmänna platsen eller av järnvägens infrastrukturförvaltare.

Inget av undantagen tar bort bygglovsplikt enligt exempelvis 9 kap. 19 § PBL eller marklovsplikt.

Trappat eller terrängföljande staket – två grundprinciper

På ojämn mark används ofta två grundprinciper:

  • Trappat (avtrappat) staket: varje fack är helt horisontellt och överkanten trappar upp eller ner mellan stolparna. Det passar färdiga sektioner, ger raka linjer och är enklast att bygga – men lämnar triangelformade glipor mot marken.
  • Terrängföljande (lutande) staket: reglar och överkant följer marklinjen så att staketet lutar parallellt med terrängen. Det ger tät underkant utan glipor, men kräver projekterade regelanslutningar vid riktningsändringar och passar sämre för färdiga moduler.

Räkneexempel – inte ett standardmått: Steghöjd = total uppmätt höjdskillnad ÷ antal projekterade fack. Om projektets ritning exempelvis fördelar 90 centimeter på sex fack blir steghöjden 15 centimeter per fack.

Liggande brädor i trappat staket: i stället för att luta brädorna kan du lägga till en bräda i underkant och ta bort en i överkant med jämna intervall. Alla brädor förblir då vågräta samtidigt som staketet följer marken.

Skarvar i terrängföljande staket: varje regelände ska ha fullt bärande upplag mot stolpe eller projekterad bärkloss, alternativt anslutas med ett dokumenterat beslag vars geometri och fästdon följer det valda systemet. Infästningen ska ske i sidoträ enligt systemets kantavstånd, skruvriktning och övriga anvisningar. En vinklad kapning får bara användas när sektionsritningen och den dokumenterade anslutningen samtidigt ger fullt upplag och föreskriven infästning.

Glipan under ett trappat staket bestäms av funktionen, inte av ett universellt minimiavstånd. En dekorativ avgränsning kan behöva passage för vatten och löv, medan ett hundstaket behöver en sammanhängande säker nederkant där hunden inte kan komma igenom eller fastna med huvud, käke eller tass och där grävbeteendet hanteras. Vid stora nivåskillnader kan underkanten behöva följa terrängen. En sockel, terrass eller stödmur är däremot en separat mark- och bärverksåtgärd: utred jordtryck, vatten, frost och grundläggning, låt konstruktionen dimensioneras och kontrollera marklov eller bygglov innan utförande.

De 5 bästa metoderna för ojämn mark

⚠️ Ledningsanvisning innan första stolphålet: Lägg ett kostnadsfritt ärende i Ledningskollen i god tid och invänta svar från samtliga berörda ledningsägare innan spade, jordborr, markskruv eller spett förs ner i marken – det gäller även terrassering, urgrävning och utfyllnad. Ärendet är en förfrågan – inte ett bygglov och inte ett grävtillstånd: håll varje ledningsägares skyddsavstånd och kontrollera separat egna kablar och rör på tomten, till exempel matning till garage, belysning, pool eller bevattning.

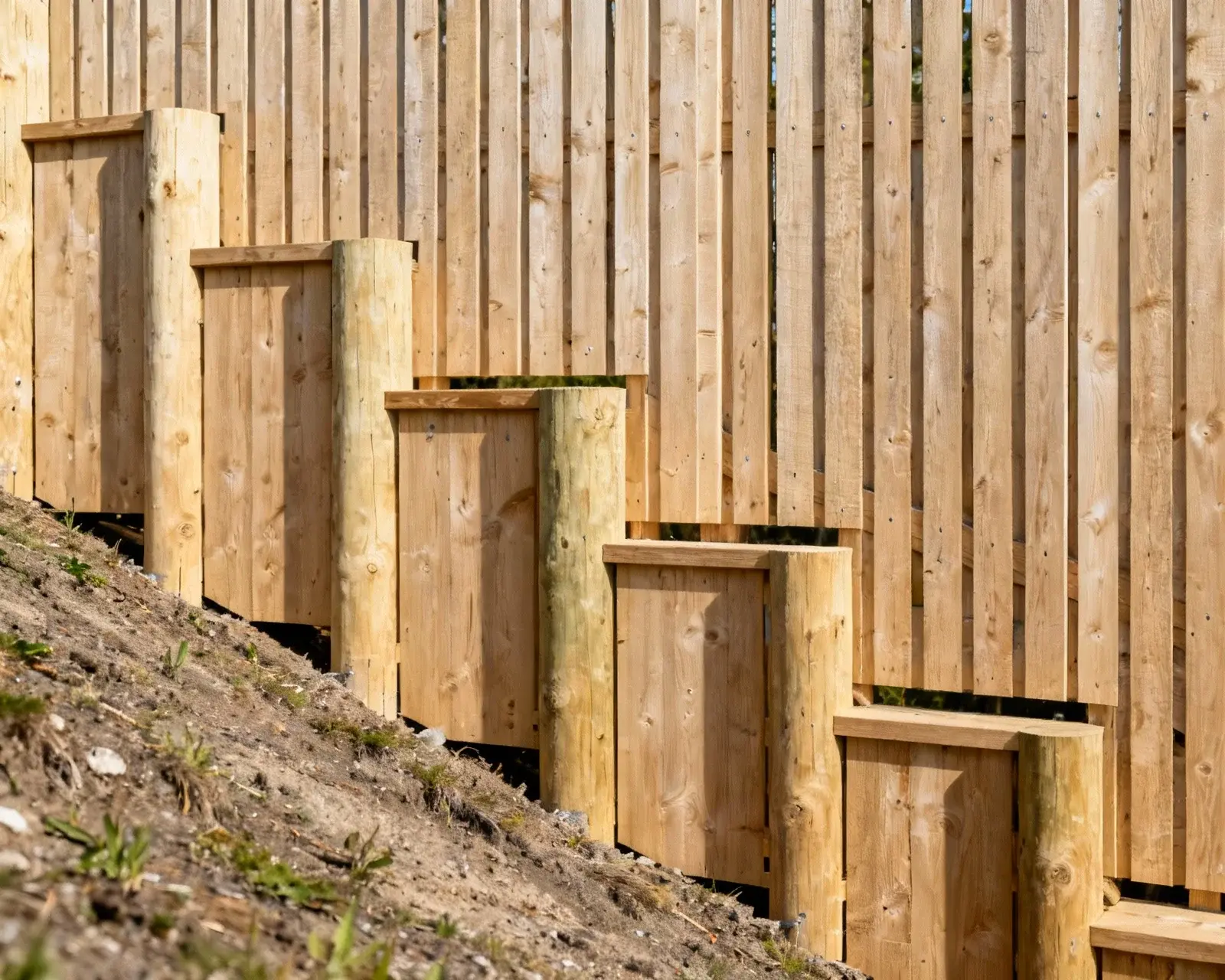

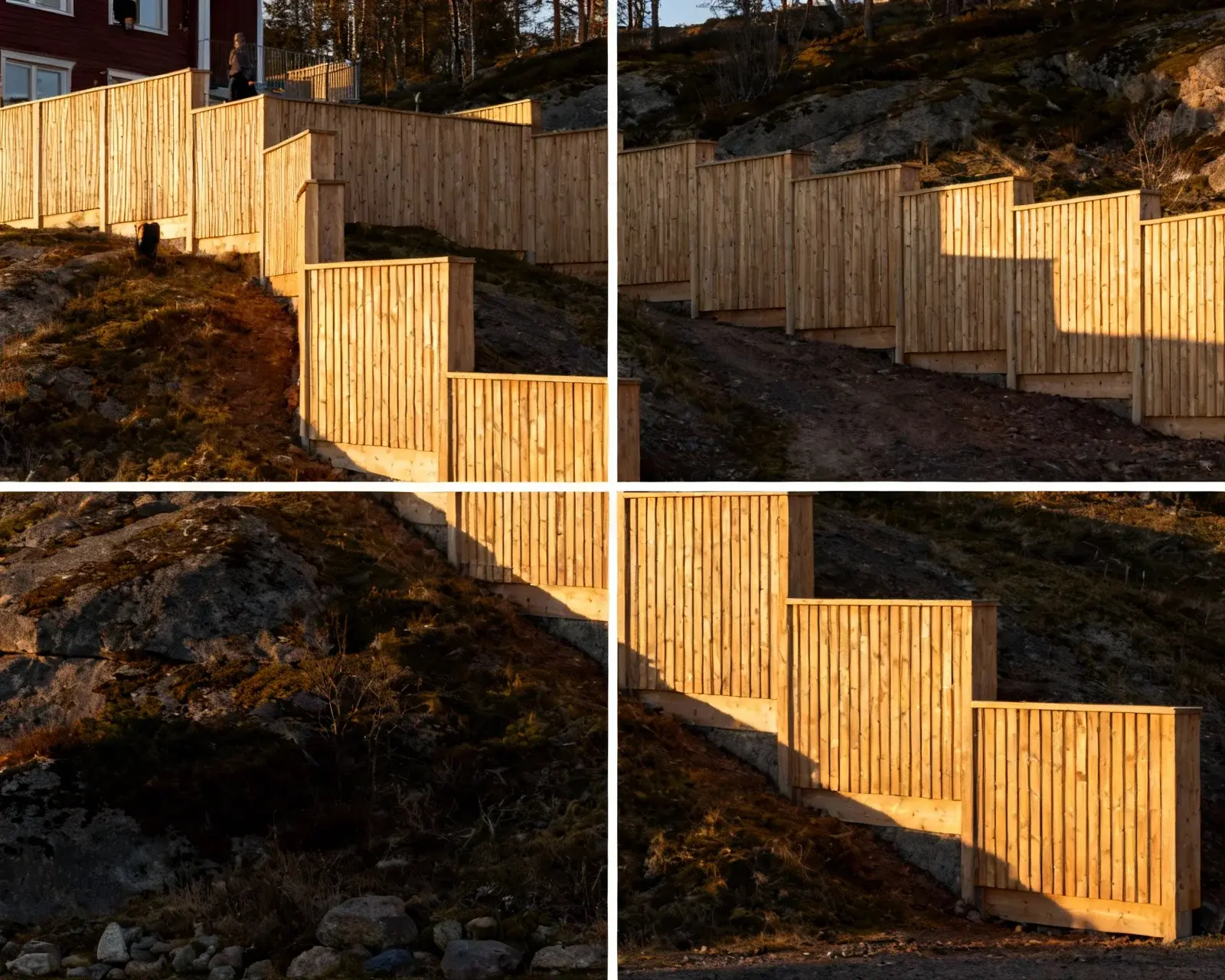

Metod 1: Terrängföljande stegvis konstruktion

Den mest populära lösningen för ojämn mark är att bygga staketet i flexibla steg som följer terrängens naturliga form.

Så fungerar det:

  • Staketet delas in i kortare sektioner
  • Varje sektion anpassas efter lokal marknivå
  • Stegen är inte lika stora utan följer terrängen
  • Horisontella ribbor inom varje sektion

Fördelar:

  • Anpassar sig till alla typer av ojämnheter
  • Professionellt resultat
  • Minimerar grävarbete
  • Naturligt utseende

Nackdelar:

  • Kräver noggrann planering
  • Fler stolpar kan behövas
  • Små luckor mellan sektioner
  • Mer tidskrävande

Steg-för-steg genomförande:

  1. Kartlägg terrängen: Mät vid varje planerad stolpposition och terrängbrott
  2. Planera sektionslängder: Bestäm dem från den uppmätta konturen, staketsystemets kapacitet och fackens projekterade geometri
  3. Bestäm höjdskillnader: Mellan varje sektion
  4. Sätt första stolpen: På en platå eller neutral punkt
  5. Bygg första sektionen: Helt horisontell
  6. Anpassa nästa sektion: Efter markens nivå
  7. Fortsätt progressivt: Hela vägen längs staketet

Tips för bäst resultat:

  • Anpassa sektionslängden till terrängbrott, virke, last och det valda systemets dokumentation
  • Låt övergångar sammanfalla med naturliga brytpunkter
  • Låt fackbredden framgå av sektionsritningen och den verifierade dimensioneringen
  • Fyll eventuella luckor med trälist eller låt vara öppet
  • Läs mer om grundläggande staketbygge för bastekniker

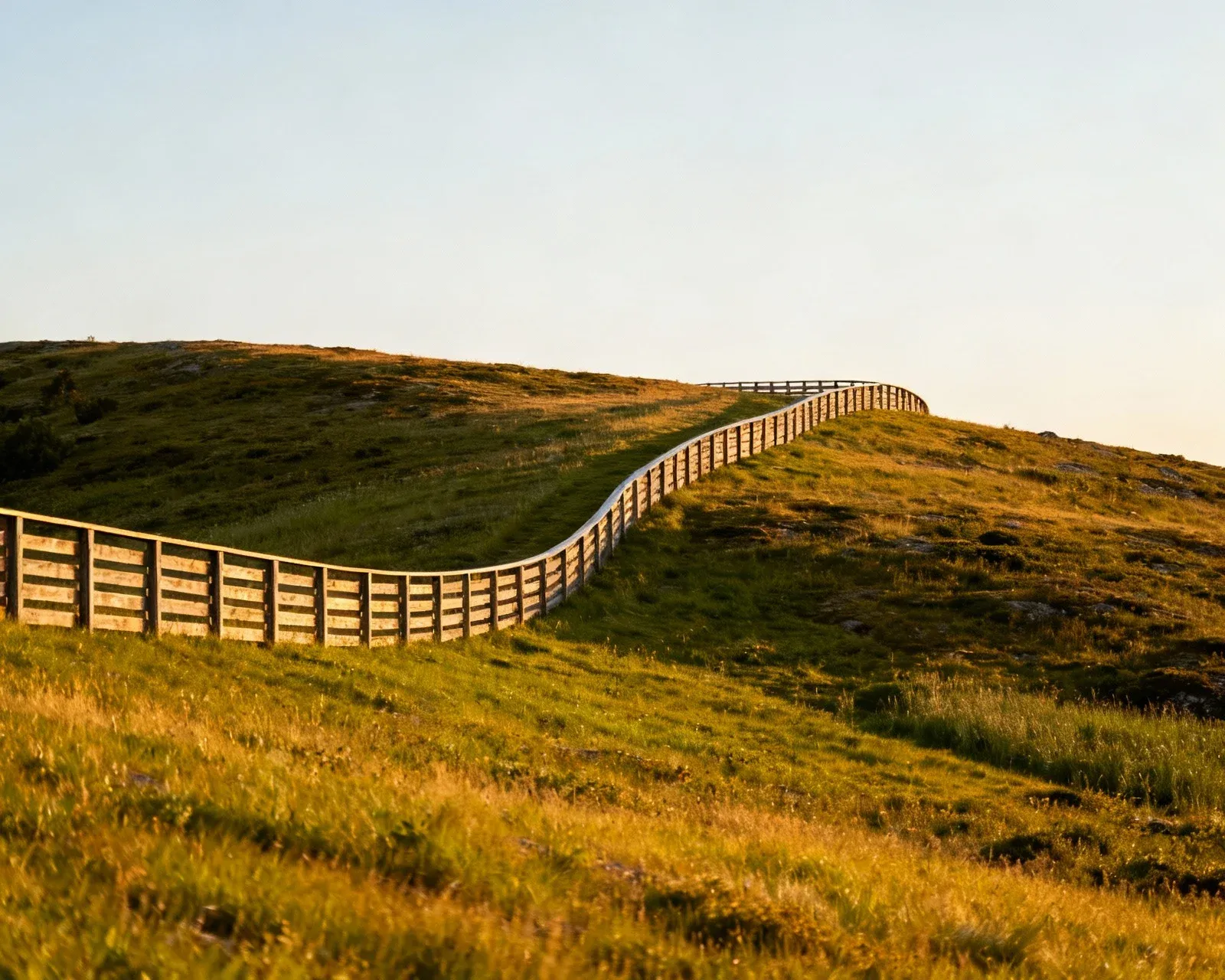

Metod 2: Konturföljande installation

Vid lätt till måttligt ojämn mark kan staketet följa markens kontur mer organiskt.

Principen: Både över- och underkant följer terrängens naturliga vågor och höjdskillnader, vilket skapar ett flytande, naturligt utseende.

Bäst för:

  • Mjuka nivåförändringar som det valda systemets reglar och fack kan följa utan otillåten böjning
  • Mjuka övergångar utan branta hopp
  • Naturliga skogsområden
  • När du vill ha tätt staket utan luckor

Genomförande:

  1. Sätt stolparna på de positioner och med den orientering som sektionsritningen och dimensioneringen anger; vanliga stolpar är typiskt lodräta, medan en projekterad lutande stolpe eller spänn-/strävstolpe kan ha en annan orientering
  2. Mät noggrant från mark till önskad höjd på varje stolpe
  3. Märk ut ribbfästen som följer marknivån
  4. Spänn ett riktsnöre i den projekterade linjen och märk varje ribba mot snöret. Tvinga inte en regel eller ribba till större böjning än vad den verifierade geometrin, systemdokumentationen och elementets dokumenterade egenskaper medger; skapa i stället konturen genom att kapa varje ribba för sig
  5. Kapa regeländarna enligt sektionsritningen så att varje ände får fullt upplag mot stolpe eller projekterad bärkloss, eller plats för det dokumenterade systembeslaget
  6. Montera varje regelände med systemets föreskrivna fästdon i sidoträ och följ dokumenterade kantavstånd, skruvriktningar och anslutningsmått; kontrollera linjen efter varje fack

Utmaning: Kräver precision och tålamod – även små fel syns tydligt.

Metod 3: Utjämning av marknivå

Vid måttliga ojämnheter kan det vara värt att jämna ut marken före bygget.

⚠️ Kontrollera marklov innan du gräver eller fyller: Inom detaljplan kan marklov krävas när schaktning eller fyllning ändrar markens höjdläge mer än 0,5 meter, men tröskeln är inte ett automatiskt krav i varje fall. Pröva åtgärden mot de fullständiga bestämmelserna och undantagen i 9 kap. 47–50 §§ PBL samt den gällande detaljplanen. En minskad marklovsplikt i en äldre detaljplan kan fortsätta gälla till och med den 30 november 2027. Måttet bedöms för den del av tomten där åtgärden görs. Läs Boverkets vägledning om marklov innan du beställer maskin.

När utjämning kan prövas:

  • Höjdskillnaden och den berörda ytan har mätts in
  • Markundersökningen visar att projekterad fyllning och dränering kan utföras utan oacceptabel sättning, erosion eller påverkan på grannar och byggnader
  • Färdiga nivåer, slänter, vattenvägar och eventuell stödkonstruktion ryms inom lov och platsens förutsättningar
  • Kostnaden för schakt, borttransport, inköpt friktionsmaterial, lagerpackning, kontroll och dränering har jämförts med ett staket som följer terrängen

Process för projekterad utjämning:

Steg 1: Undersök och projektera

  • Avlägsna matjord och organisk jord ur den bärande zonen och kartlägg fast botten, jordlager, grundvatten och ytvatten
  • Bestäm färdiga nivåer, slänter och vattenvägar; ta geoteknisk hjälp vid lös, tjälfarlig eller vattenmättad jord, större fyllning eller när sättning kan skada intilliggande konstruktioner
  • Kontrollera marklov och om en stödmur eller annan bärande konstruktion behöver bygglov

Steg 2: Bygg fyllningen

  • Använd specificerat, dränerande och packningsbart friktionsmaterial – återanvänd inte uppgrävd matjord eller blandade schaktmassor i en bärande fyllning
  • Lägg materialet i lager med den tjocklek och fukthalt som material- och packningsplanen anger, packa varje lager med lämplig utrustning och verifiera resultatet innan nästa lager
  • Skilj material där projekteringen kräver det och bygg dränering samt erosionsskydd så att vatten leds bort utan att spola ur fyllningen

Steg 3: Grundlägg och kontrollera

  • Grundlägg först när projekterad nivå, bärighet och dränering är verifierade
  • Vattna inte för att ”påskynda sättning” och vänta inte några veckor som ersättning för kontrollerad lagerpackning
  • Dokumentera material, lagertjocklek, packning, färdiga höjder och dräneringsvägar

Kostnad för utjämning: Räkna inte markarbetet som några säckar jord. Begär en plats- och mängdbaserad kalkyl för undersökning/projektering, schakt och borttransport, specificerat friktionsmaterial, materialskiljning, dränering, lagerpackning och kontroll. Maskin, åtkomlighet, volym, deponi och eventuell stödmur avgör priset; generella dygns- eller kubikpriser ger inte en säker totalkostnad.

Metod 4: Variabel stolplängd

För oregelbunden mark med lokala höjdskillnader kan varje stolpe behöva en egen bruttolängd.

Beräkningsprincip per position:

  1. Mät färdig marknivå vid stolppositionen och dokumentera konturen även vid terrängbrott mellan stolparna.
  2. Rita den önskade över- och underkanten för just det facket och bestäm stolpens fria höjd över färdig mark.
  3. Välj och dimensionera grundläggningen för jord, tjäle, vatten och last. Hämta stolpens inbyggnads- eller infästningsdel ur den lösningen; härled den inte enbart från om positionen är hög eller låg.
  4. Beräkna bruttolängden som fri stolplängd över mark plus projekterad inbyggnads- eller anslutningsdel och endast den kapmån som montagesystemet kräver.
  5. Gör en positionsmärkt kaplista mot leverantörens verkliga handelslängder. Optimera kapningen och lägg bara till den projektreserv som riskanalysen motiverar.
  6. Montera stolpen med den orientering som konstruktionshandlingen anger och kontrollera den lokala sektionsprofilen mot ritningen.

En högpunkt kan alltså kräva en längre stolpe än en lågpunkt om det bärande jordlagret ligger djupare. En lågpunkt kan i stället få en kortare stolpe med projekterad stolpsko eller berginfästning. Varken en standardlängd eller en generell procentmarginal ersätter positionsberäkningen. Korrekt stolpsättning är kritisk för resultatet.

Beslutsdiagram där stolpens fria längd räknas från uppmätt kontur vid varje position och inbyggnads- eller infästningsdelen hämtas separat från projektets grundläggning
Beslutsdiagram där stolpens fria längd räknas från uppmätt kontur vid varje position och inbyggnads- eller infästningsdelen hämtas separat från projektets grundläggning

Proveniens: egen redaktionell SVG, uppdaterad 2026-08-25 från artikelns positionsbaserade beräkningsprincip. Diagrammet anger inga universella längder eller mängder.

Metod 5: Kombinerad lösning

Vid kraftigt ojämn mark ger ofta en kombination av metoderna bäst resultat.

Exempel på en kombinerad, projektstyrd lösning:

  • Konturföljande fack där nivåförändringen är mjuk och systemet medger geometrin
  • Trappade fack där den uppmätta konturen har tydliga brytpunkter
  • Projekterad terrassering eller utjämning endast där mark, vatten, stabilitet och lov medger det
  • Positionsberäknad stolplängd och grundläggning längs hela sträckan

Planeringsprocess:

  1. Dela in staketsträckan i zoner från den uppmätta konturen, jordlagren och vattenvägarna
  2. Välj metod och grundläggning för varje zon
  3. Projektera övergångarna mellan zonerna
  4. Ta fram positionsmärkt kaplista och mängdförteckning
  5. Bygg och dokumentera zon för zon. Stoppa arbetet vid avvikelse från projekteringsunderlaget och fortsätt först när projektet har reviderats med aktuella uppgifter om produktens och markens bärförmåga.

Fundamentering på ojämn mark

Så dimensioneras fundamentdjupet

På ojämn mark varierar fundamentdjupet mellan stolparna, men det finns ingen enda siffra som gäller överallt. Kontrollera principerna i TräGuidens konstruktionsvägledning för staket, plank och spaljé och TräGuidens vägledning om grundläggning, och dimensionera sedan varje stolpe efter platsen.

Det här styr djupet vid varje stolpe:

  • Stabilt underlag: hur djupt ner du måste för att nå fast, bärande mark under matjord och fyllning
  • Tjäle: tjäldjupet på orten, som skiljer sig kraftigt mellan södra Sverige och inlandet i Norrland
  • Erosion och vatten: om vatten rinner mot eller längs stolpen, och om ytjorden kan sköljas bort
  • Belastning: staketets höjd, täthet och vindlast samt stolpavstånd
  • Fundamenttyp: gjutet betongfundament, stolpsko på plint, markskruv eller bergförankring

Viktigt att förstå: att en stolpe står på en högpunkt eller i en lågpunkt säger i sig ingenting om vilket djup den behöver. Två stolpar i samma lågpunkt kan kräva helt olika djup beroende på om det ligger fast morän eller lös fyllning under. Mät och känn efter i varje hål i stället för att följa en generell tabell – och begär dimensionering från din leverantör eller en byggnadskonstruktör vid höga eller täta konstruktioner.

Provfack innan du gräver allt: bygg ett enda fack först – två stolpar med reglar – på den sträcka som ser svårast ut. Då kan du kontrollera geometri, steghöjd och markfrigång mot ritningen innan resten utförs. Provfacket ersätter inte dimensionering eller kontroll av grundläggningen.

Stabilitetstips

Förstärkning och reparation ska projekteras:

  • Korsförbindningar, fundament och infästningar dimensioneras tillsammans för staketets last
  • Vid instabilitet eller sättning avlastas konstruktionen och mark, vattenvägar samt befintligt fundament utreds innan en ny lösning väljs
  • Häll inte extra betong runt ett instabilt fundament: det kan öka vikten utan att lösa lös fyllning, tjäle, erosion eller bristande dränering
  • Bärande återfyllning utförs med specificerat dränerande friktionsmaterial i kontrollerat packade lager; temporära stöttor används bara under säkrat arbete och föreskriven härdning

Dräneringshantering:

  • Undvik att dämma upp vatten mellan terrassektioner
  • Skapa dräneringsvägar under luckor
  • Använd dräneringsrör vid fuktig mark
  • Slutta bort från stolpbaser

Steg-för-steg: bygga staket på ojämn mark

Fas 1: planering och mätning

Moment 1: Kartläggning

  1. Rensa bort buskar och högt gräs längs linjen
  2. Återetablera den fasta höjdreferensen och positionsmärkningen
  3. Mät marknivå vid varje stolpe och terrängbrott och bygg en konturprofil
  4. Dokumentera alla mått med positions-ID i tabell och sektionsritning
  5. Identifiera problemområden

Moment 2: Strategival

  1. Analysera mätdata
  2. Välj metod(er) baserat på terrängen
  3. Planera sektionsindelning
  4. Beräkna exakt materialbehov
  5. Skapa detaljerad ritning

Fas 2: material och förberedelse

Projektbaserad mängdning för den uppmätta sträckan:

  • Stolpar: en positionsmärkt kaplista där varje bruttolängd bygger på fri höjd och vald grundläggning
  • Ribbor, reglar eller sektioner: fackmått från sektionsritningen och kapoptimering mot verkliga handelslängder
  • Fundament, armering, bädd och dränering: mängder från det valda systemets handlingar och verkliga jordlager
  • Stolpskor, skruv och övriga fästdon: antal, dimension och korrosionsklass från konstruktions- och produktunderlag
  • Ytbehandling och ändträskydd: åtgång enligt den valda produktens datablad och den verkliga behandlingsytan

Det finns ingen säker standardlista för tio meter ojämn mark: samma längd kan kräva olika antal stolpar, fundamenttyper och materialmängder beroende på fackindelning, kontur, jord och last.

För mer detaljer om material och kostnader, se vår guide om kostnad för att bygga staket.

Verktyg:

  • Vattenpass 2 meter
  • Syftlina och käppar
  • Spade och jordborr
  • Sänksåg eller kappsåg
  • Skruvdragare/borrmaskin
  • Hinkar för betongblandning
  • Måttband 10 meter
  • Vinkelhake
  • Skyddsglasögon och handskar

Fas 3: markarbete

För varje stolpposition:

  1. Markera positionen och dess referenshöjd enligt den uppmätta konturprofilen
  2. Kontrollera att verkligt jordlager, vatten och hinder stämmer med projekteringsunderlaget
  3. Utför schakt, bädd, dränering, materialskiljning och packning enligt den valda grundläggningen
  4. Montera det projekterade plint-, stolpsko-, markskruvs-, berg- eller betongsystemet enligt konstruktionshandling och produktanvisning
  5. Stoppa arbetet om jordlager, vatten, hinder eller andra förutsättningar avviker från underlaget. Revidera projektet med verifierade produktdata och aktuella uppgifter om markens bärförmåga innan arbetet fortsätter; ändra inte djup, diameter eller materialmängd med en generell fältregel.

Fas 4: stolpmontage

Kritisk fas – var extra noggrann:

För varje stolpe:

  1. Kontrollera positionsmärkning och beräknad bruttolängd mot ritning och verklig färdig marknivå
  2. Montera stolpen i det valda grund- och infästningssystemet enligt dess handlingar
  3. Rikta stolpen till den orientering som konstruktionshandlingen anger; kontrollera en föreskriven lodrät stolpe i två vinkelräta riktningar
  4. Kontrollera stolpens fria höjd och anslutningspunkter mot den lokala fackprofilen, inte mot en antagen global horisontallinje
  5. Stötta, dra åt, gjut eller härda exakt enligt systemets anvisning och faktisk temperatur
  6. Belasta först när produkt- eller konstruktionsunderlaget medger det

Särskilt för ojämn mark:

  • Behåll den projekterade stolporienteringen – typiskt lodrät för vanliga stolpar, men ibland lutande för en dimensionerad spänn-/strävstolpe – och låt överkant, underkant och anslutningar följa den projekterade sektionsgeometrin
  • Ändra inte fundamentdjup för att få en viss synlig stolplängd; fri längd och grundläggning dimensioneras separat
  • Stoppa arbetet där verklig mark avviker från underlaget. Mät om konturen och revidera kaplista, grundläggning och infästning utifrån uppdaterade produkt- och bärighetsdata innan stolpen kapas eller monteras.

Fas 5: ribbor och spjälor

Monteringsprocess:

Vid stegvis konstruktion:

  1. Mät och markera ribbplacering på första sektionen
  2. Säkerställ horisontell linje med vattenpass
  3. Skruva fast ribbor/reglar
  4. Repetera för nästa sektion med höjdjustering
  5. Kontrollera varje ribba individuellt

Vid konturfoljande:

  1. Spänn hjälplina som följer markens kontur
  2. Markera ribbplacering relativt linjen
  3. Fäst ribbor som följer markeringarna
  4. Kontrollera flöde och justeringar kontinuerligt

Vid positionsberäknade stolplängder:

  1. Överför varje positions projekterade referenshöjder från konturprofilen
  2. Kontrollera stolpens fria höjd och fackets över- och underkant lokalt
  3. Montera reglar eller sektioner mellan de märkta anslutningspunkterna
  4. Kontrollera varje övergång mot sektionsritningen; anta inte att alla stolptoppar ska ligga i samma plan

Fas 6: efterbehandling

Avslutande moment:

  1. Kapa varje stolptopp och övergång endast om sektionsritningen och det valda skyddssystemet kräver det

  2. Återfyll bärande zoner med projekterat friktionsmaterial i föreskrivna lagertjocklekar – inte med uppgrävd matjord

  3. Packa och dokumentera varje lager samt kontrollera att dräneringsvägarna är öppna

  4. Behandla kapytor endast med ett namngivet träskyddsmedel som virkets eller staketsystemets dokumentation anger som kompatibelt, och följ medlets datablad för applicering och torkning; ytbehandlingen återskapar varken tryckimpregneringen eller virkets NTR-klass

  5. Applicera lasyr eller färg enligt plan

  6. Lägg endast matjord, gräs eller bark som tunt ytskikt utanför den dränerande och bärande zonen

Vanliga misstag att undvika

1. Felaktig stolporientering

Problemet: Försök att låta stolpar följa marken genom att luta dem utan stöd i konstruktionshandlingarna.

Rätt: Montera varje stolpe med den orientering som konstruktionshandlingarna anger. Vanliga stolpar står typiskt lodrätt, men ett verifierat system kan ha projekterade lutande stolpar eller spänn-/strävstolpar.

2. För lite mätning

Problemet: Förlita sig på ögonmått och “känna sig fram”.

Rätt: Mät vid varje planerad stolpposition och terrängbrott och dokumentera en positionsmärkt konturprofil. Ojämn mark kräver mer precision, inte mindre.

3. Ett djup för hela sträckan

Problemet: Bestämma ett mått i förväg och gräva alla hål lika djupt, oavsett vad som ligger under.

Rätt: Stoppa arbetet om schaktningen avviker från den undersökta jordprofilen. Undersök och dokumentera lagren, uppdatera projekteringen och den positionsmärkta mängdlistan och fortsätt först när det reviderade underlaget är verifierat.

4. Glömma dränering

Problemet: Skapa oavsiktliga “dammar” mellan terrasseringar.

Rätt: Planera för vattenavrinning – antingen luckor eller dräneringsvägar.

5. För långa sektioner

Problemet: Välja en enda lång sektionslängd och tvinga samma geometri över alla terrängbrott.

Rätt: Bestäm varje sektionslängd från den uppmätta konturen, lastvägen, virket och staketsystemets dokumenterade begränsningar.

6. Bristfällig materialberäkning

Problemet: Beställa standardmängd material eller lägga till ”extra betong” utan att känna marken.

Rätt: Mängda det projekterade systemet: längre stolpar, rätt fundament, specificerat fyllnings- och dräneringsmaterial, materialskiljning och erosionsskydd. Extra betong är inte en generell reparation av instabil mark.

7. För snabb process

Problemet: Stressa igenom bygget.

Rätt: Lägg en projektanpassad arbetsordning efter mätning, markförhållanden, härdtider och kontrollpunkter. Använd inte ett generellt procentpåslag för tid.

Kostnad bestäms från mätning och projekthandling

Ojämn mark ger ingen generell merkostnad i kronor, procent eller arbetstid. Ta först fram konturprofil, sektionsritning, positionsmärkt kaplista, grundläggningslösning och mängder för schakt, fyllning, dränering och erosionsskydd. Begär därefter daterade offerter inklusive moms med samma avgränsning från materialleverantör, markentreprenör och montör.

Jämför offerterna post för post: total = material + grundläggning + markarbete + dränering + transporter och avfall + montering + projektering och kontroller. Redovisa vilka poster som ingår, mängd × enhetspris för varje post och vilka risker eller ÄTA-arbeten som ligger utanför. Då blir kalkylen spårbar utan att artikelns exempelvärden framstår som marknadspris eller tidslöfte.

Underhåll av staket på ojämn mark

Specifika underhållsbehov

Ojämn mark ställer speciella krav på underhållet:

Inspektion efter exponering och observerade förändringar:

  1. Stolpstabilitet: Ojämn mark kan ge ojämn sättning
  2. Fundamenterosion: Lågpunkter kan samla vatten
  3. Terrass-övergångar: Kontrollera luckor och övergångar
  4. Dränering: Se till att vatten inte dämms upp

Vid kontroll:

  • Kontrollera ytbehandling, skruvförband, stolporientering mot handling, fundament, sprickor, erosion och att dräneringsvägar är öppna
  • En stolpe som avviker från den projekterade orienteringen justeras inte innan orsaken – sättning, tjäle, erosion, röta eller infästningsskada – har utretts; en avsiktligt projekterad lutande stolpe ska inte rätas upp
  • Stötta och avlasta en osäker sektion tills reparationslösningen är dimensionerad

Erosionsskydd och sättningsskador

Vegetation kan skydda ytjord, men ersätter inte dränering, filter, materialskiljning eller dimensionerat erosionsskydd. Håll den projekterade vattenvägen fri och kontrollera efter skyfall, snösmältning, tjälrörelser eller andra händelser som kan ha ändrat marken.

Vid urspolning, sättning eller lutande fundament ska du inte fylla gropar med jord, lägga sten runt stolpen, hälla på mer betong eller bygga en liten stödmur som snabb reparation. Stötta först staketet och utred jordlager, vattenväg, tjäle och befintlig grundläggning. Reparera därefter med projekterad dränering, filter/materialskiljning och specificerat friktionsmaterial i kontrollerat packade lager, eller byt fundament enligt dimensionerad lösning.

En stödmur håller tillbaka jord och vatten och ska därför behandlas som ett eget bärverk. Låt geoteknisk och konstruktiv dimensionering omfatta grundläggning, jordtryck, dränering, frost, slänt och anslutande staket, och kontrollera marklov samt bygglov innan arbetet startar.

Alternativ till traditionellt trästaket

Om ojämn mark gör trästaket för komplicerat:

1. Metall- eller stålstängsel med jordankare

Anta inte att ett sådant system automatiskt följer terrängen, klarar mycket ojämn mark eller kan utföras utan fundament. Välj en namngiven systemlösning och verifiera tillåten geometri, laster, förband, ankare och grundläggning mot produktdokumentationen och dokumenterade uppgifter om jordlager, vatten, tjäle och markens bärförmåga.

2. Gabioner (stenfyllda korgar)

Gabioner kan användas som avgränsning eller som en projekterad stödmur, men de kompenserar inte själva för ojämn mark. Underlaget ska schaktas och avjämnas till en verifierat bärig bas med projekterad dränering. Korg, fyllning, grundläggning och eventuell jordfylld sida ska dimensioneras som en helhet för bland annat jordtryck, vatten, sättning, glidning och vältning. På osäker mark eller när gabionen bär jord krävs en konstruktörs projekterade detalj.

Lovplikt: En gabion kan bedömas som en mur, men är inte automatiskt en mur. Klassningen görs genom den samlade bedömning som Boverket beskriver och kommunen tillämpar på hela anläggningen utifrån höjd, längd, genomsiktlighet eller täthet, utformning, placering och ändamål. En mur med jordfylld sida är en stödmur. Om gabionen bedöms som mur krävs inom detaljplan bygglov enligt 9 kap. 19 § PBL när muren är över 1,8 meter inom 3,6 meter från en byggnad, eller över 1,2 meter längre bort.

När anläggningen bedöms som mur mäts höjden från marken vid murens yttersida efter färdig markändring. En gabionrad med staket ovanpå räknas då med sin sammanlagda höjd.

För mur eller plank över 1,2 meter gäller dessutom 9 kap. 34 § PBL när konstruktionen står närmare gränsen än 4,5 meter eller inom 30,0 meter från ett järnvägsspårs mitt.

De tre undantagen i 35 § gäller just 34 §: åtgärden avser en ekonomibyggnad i ett område som inte omfattas av detaljplan; anläggningen enligt 20 §, 25 § 2 eller 26 § omfattas inte av krav på bygglov; eller berörda grannar har skriftligen medgett åtgärden och planvillkoren i 35 § 3 är uppfyllda.

Intill allmän plats eller järnväg lämnar huvudmannen respektive infrastrukturförvaltaren medgivandet. Inget av undantagen tar bort lovplikt enligt andra bestämmelser. Kontrollera klassning och lovplikt med kommunen före projektering och markarbete.

3. Levande häck

Fördelar:

  • Växer sig naturligt till terrängen
  • Underhållet kan planeras efter vald växt, platsens exponering och önskad form
  • Ekologiskt och vackert
  • Inga fundamentproblem

Nackdelar:

  • Etableringstiden beror på växtart, leveransstorlek, jord, vatten, klimat och skötsel
  • Beskärning och annan skötsel följer växtleverantörens anvisning och faktiskt behov

4. Komposit- eller PVC-staket

Materialkategorin ger ingen generell fördel på ojämn mark. Jämför namngivna kompletta system utifrån tillåten geometri, stöd, profiler, rörelseupptagning, förband, grundläggning, exponering och dokumenterad bärförmåga för platsens mark och laster.

Få professionell hjälp

Ojämn mark är en av de större utmaningarna vid staketbygge. Om du känner dig osäker eller har mycket kuperad terräng kan det vara värt att anlita erfarna proffs.

Staketmästaren erbjuder:

  • Platsbesök och mätning: vi går igenom marken och dess förutsättningar
  • Offert: baserad på uppmätt terräng och valt material
  • Montering: stolporientering enligt konstruktionshandlingarna och anpassning till markens nivåskillnader

Kontakta oss för kostnadsfri konsultation →

Slutsats

Att bygga staket på ojämn mark är definitivt mer utmanande än på platt terräng, men med rätt metod och noggrann planering kan du få ett professionellt och hållbart resultat. Nyckeln är att kartlägga terrängen noggrant, välja rätt anpassningsmetod och följa den projekterade orienteringen för varje stolpe.

Sammanfattning av metoderna:

  • Stegvis konstruktion: För tydliga terrängbrott där varje fack kan projekteras horisontellt
  • Konturföljande: För mjuka nivåförändringar som det valda systemet kan följa
  • Utjämning: Endast efter projektering av färdig nivå, bärighet, dränering och lov
  • Variabel stolplängd: Positionsberäknad lösning när kontur eller grundläggning varierar
  • Kombinerad metod: För sträckor där mätningen visar flera skilda förutsättningar

Kritiska framgångsfaktorer:

  • Mät noggrant och dokumentera alla höjdskillnader
  • Orientera varje stolpe enligt konstruktionshandlingarna; lodrätt är typiskt, men projekterade lutande stolpar och spänn-/strävstolpar kan förekomma
  • Anpassa fundamentdjup efter markposition
  • Använd kortare sektioner för smidigare anpassning
  • Planera för dränering och vattenavrinning

Kom ihåg:

  • Tålamod är viktigare än hastighet
  • Precision vid mätning sparar tid senare
  • Stolparnas dokumenterade orientering är styrande
  • Varje projekt är unikt – anpassa metoden efter din specifika terräng

Behöver du hjälp att bedöma din ojämna mark eller vill ha professionell installation? Kontakta Staketmästaren för kostnadsfri platsbesök och rådgivning. Vi har expertis på att hantera även de mest utmanande terrängtyperna.

Resultatet beror på att den byggda lösningen stämmer med det reviderade projektet och de verifierade produkt- och markdata som gäller på varje del av sträckan.

Relaterade guider

Vanliga frågor

Vilken metod passar bäst på mycket ojämn mark?

Terrängföljande steg i korta sektioner passar kraftiga lokala höjdskillnader när marken kan lämnas orörd. Behövs utjämning, terrass eller stödmur ska fyllning, lagerpackning, dränering, jordtryck och grundläggning projekteras, och marklov eller bygglov kontrolleras.

Måste stolparna stå lodrätt på ojämn mark?

Stolparnas orientering ska följa konstruktionshandlingarna. Lodrätt är den typiska orienteringen för vanliga staketstolpar även när marken lutar, men projektet kan föreskriva en lutande stolpe eller spänn-/strävstolpe för ett verifierat system. Sektionernas höjd, ribborna och underkanten anpassas efter terrängen enligt samma handlingar.

Hur djupa ska fundamenten vara på ojämn mark?

Det finns ingen siffra som gäller överallt. Djupet dimensioneras efter var det fasta underlaget börjar, tjäldjupet på orten, risken för erosion och rinnande vatten samt staketets höjd och vindlast. Att en stolpe står högt eller lågt i terrängen avgör inte i sig djupet.

Hur räknar man stolplängden på ojämn mark?

Räkna separat vid varje position: stolpens fria längd över färdig mark hämtas från den uppmätta konturen och fackets projekterade över- och underkant. Lägg sedan till den inbyggnads- eller infästningsdel som projektets grundläggning anger. Använd varken en universell stolplängd, en global horisontallinje eller ett standarddjup.

Hur reparerar man ett fundament som har satt sig eller eroderat?

Stötta och avlasta staketet, utred jordlager, vattenvägar, tjäle och skadans omfattning och projektera sedan om grund och dränering. Återfyll bärande zoner med specificerat dränerande friktionsmaterial i lager som packas till föreskriven nivå. Försök inte räta upp med uppgrävd jord, vattning eller extra betong runt det gamla fundamentet. En stödmur är en separat bärande konstruktion som ska dimensioneras och lovprövas när reglerna kräver det.

Vad är skillnaden mellan trappat och terrängföljande staket?

I ett trappat staket är varje fack horisontellt och överkanten trappar mellan stolparna, vilket ger glipor mot marken. I ett terrängföljande eller lutande staket följer reglar och överkant marklinjen, vilket ger tät underkant men kräver projekterade regelanslutningar vid varje stolpe.

Krävs marklov när jag jämnar ut marken eller terrasserar?

Inom detaljplan kan marklov krävas för schaktning eller fyllning som ändrar markens höjdläge mer än 0,5 meter. Tröskeln innebär inte automatiskt marklov i varje fall: pröva åtgärden mot samtliga bestämmelser och undantag i 9 kap. 47–50 §§ PBL samt den gällande detaljplanen. En minskad marklovsplikt i en äldre detaljplan kan fortsätta gälla till och med den 30 november 2027. Höjdförändringen bedöms för den del av tomten där åtgärden görs, inte som ett medelvärde för hela tomten.

Kan en stödmur eller gabion bedömas som mur?

En stödmur är en mur, medan en gabion kan bedömas som mur. Klassningen görs genom den samlade bedömning som Boverket beskriver och kommunen tillämpar på hela anläggningen utifrån höjd, längd, genomsiktlighet eller täthet, utformning, placering och ändamål. En gabion följer inte ojämn mark utan projekteras på en avjämnad, verifierat bärig bas med dränering och kontrollerad stabilitet mot glidning, vältning och sättning. Om gabionen bedöms som mur krävs inom detaljplan bygglov enligt 9 kap. 19 § PBL när muren är högre än 1,8 meter inom 3,6 meter från en byggnad, eller högre än 1,2 meter längre bort. Höjden mäts från marken vid murens yttersida efter att marklovspliktiga markändringar är färdigställda, och mur plus överbyggnad bedöms som en helhet.

När krävs bygglov för mur eller plank nära gräns eller järnväg?

Om muren eller planket är högre än 1,2 meter och inte redan omfattas av lovkrav enligt en annan bestämmelse kräver 9 kap. 34 § PBL bygglov när konstruktionen står närmare gränsen än 4,5 meter eller inom 30,0 meter från ett järnvägsspårs mitt. Det är alternativa lägen. I 35 § finns tre undantag från just 34 §: ekonomibyggnad utanför detaljplan; en anläggning enligt 20 §, 25 § 2 eller 26 § som inte omfattas av krav på bygglov; eller skriftligt medgivande från berörda grannar med uppfyllda planvillkor enligt 35 § 3. Inget av undantagen tar bort lov- eller marklovsplikt enligt andra bestämmelser.

Källor och granskning

Varje rad visar källa, klassning och när den senast kontrollerades för den här sidan.

  1. Institutionell

    Staket, plank och spaljé

    TräGuiden · kontrollerad 2026-08-23

    Konstruktionsvägledning om grundläggning, stolpar, reglar, infästningar och fuktskydd för staket.

    Öppna källa
  2. Institutionell

    Grundläggning

    TräGuiden · kontrollerad 2026-08-23

    Vägledning om stolpfot, avstånd till mark och betong samt utformning som gör att trä kan torka.

    Öppna källa
  3. Officiell

    Plank

    Boverket · kontrollerad 2026-08-25

    Aktuell vägledning och återgiven lagtext om klassningen staket eller plank, höjdmätning och lovplikt från 1 december 2025, inklusive de alternativa lägena närmare gräns eller järnväg i 9 kap. 34 § PBL och villkoren för undantag och medgivande i 35 §.

    Öppna källa
  4. Officiell

    Plan- och bygglag (2010:900), 9 kap. 35 §

    Sveriges riksdag · kontrollerad 2026-08-26

    Gällande lydelse: tre undantag från lovplikten enligt 9 kap. 34 §, inklusive anläggningen enligt 20 §, 25 § 2 eller 26 § och villkoren för skriftligt medgivande.

    Öppna källa
  5. Officiell

    Marklov inom detaljplan

    Boverket · kontrollerad 2026-08-24

    Vägledning om när marklov kan krävas enligt 9 kap. 47–50 §§ PBL, hur höjdförändringen bedöms och hur gällande detaljplan samt övergångsregler påverkar lovplikten, inklusive minskad marklovsplikt i en äldre plan till och med den 30 november 2027.

    Öppna källa
  6. Officiell

    Mur

    Boverket · kontrollerad 2026-08-24

    Aktuell vägledning om bygglov för mur enligt 9 kap. 19 § PBL och om att murar bland annat kan vara byggda av stålburar fyllda med material, så kallade gabioner. Den enskilda anläggningens klassning bygger på en samlad bedömning av bland annat höjd, längd, genomsiktlighet eller täthet, utformning, placering och ändamål. Vägledningen beskriver även höjdmätning från marken vid murens yttersida efter färdigställda marklovspliktiga åtgärder och bedömning av konstruktionen i dess helhet.

    Öppna källa
  7. Officiell

    Gräva på egen tomt

    Ledningskollen · kontrollerad 2026-08-24

    Kostnadsfri ledningsanvisning: ärendet skickas till berörda ledningsägare som svarar med karta eller utsättning på marken. Ärendet är en förfrågan, inte ett grävtillstånd.

    Öppna källa
© 2026 Staketmästaren. Alla rättigheter förbehållna.
Uppdaterad: 14 september 2026 kl. 07:46

Få offert på ditt staket

Steg 1 av 6 · ca 40 sek kvar

Kostnadsfri förfrågan. Vi behandlar uppgifterna för att hantera ditt ärende.
