Den sakgranskade guiden 2026 visar en kalkylmetod, inte ett marknadspris. Ett meterpris blir jämförbart först när geometrin, de faktiska produkterna och hela omfattningen är låsta.
Gör en komplett kalkyl från ritning till inköp
1. Lås geometrin. Mät varje rak del och varje färdigt fack separat. Markera hörn, avslutningar, nivåbyten, grindar och andra öppningar. Stolplägen, reglar, grundläggning och anslutningar ska komma från det valda systemet eller projekteringen, inte från ett generellt modulmått.
2. Ange ribbprofil och spalt. Dokumentera ribbans faktiska bredd och tjocklek samt den avsedda fria spalten. Prova ett heltalsantal ribbor i varje färdigmätt fack och räkna om till lika delning, inklusive projekterade kantavstånd. Använd inte ett ribbantal från ett annat fack eller från en schablon.
3. Gör kaplistan. Lista kapmått och antal för ribbor, reglar, stolpar och andra trädelar. Matcha kaplistan mot de handelslängder som verkligen finns för de valda produkterna. Optimera kapningen per profil och kvalitet; blanda inte restbitar mellan användningar där produktkrav eller hållfasthet skiljer sig.
4. Redovisa spill utan schablon. Summera de handelslängder som måste köpas och dra av kaplistans nyttolängd. Skillnaden är kalkylens längdspill. Lägg separat till dokumenterade kasseringsorsaker, till exempel kapfel eller kvalitetskrav, i stället för ett ospecificerat procentpåslag.
5. Identifiera och datera varje produkt. Varje materialrad ska ange leverantör, produktnamn, artikelnummer eller SKU, profil eller dimension, träskydds- eller kvalitetsklass, handelslängd eller förpackning, antal, enhet, prisdatum och om priset är inklusive eller exklusive moms. Använd samma daterade underlag för produktpris, frakt och tillgänglighet.
6. Prissätt hela omfattningen. Ta med stolpar, reglar, ribbor, komplett grundläggningssystem, kompatibla fästdon och beslag, ytbehandling, grindar, frakt, maskiner, markarbete, rivning, bortforsling, ledningsutsättning, trafikåtgärder, arbete moment för moment, lov och projektering. Summera först när varje relevant rad har mängd, enhet och aktuellt underlag.
💡 Jämför samma omfattning: Dela totalsumman med sträckan först efter att alla fack, produkt-SKU:er, handelslängder, spill och arbeten är med. Ett meterpris från en ofullständig mängdning är inte ett beslutsunderlag.
Faktorer som påverkar priset
1. Staketets höjd
Höjden påverkar mängder, vindlast, grundläggning, arbetstid och kommunens klassning, men artikeln tillämpar inget generellt höjdpåslag. Gör i stället en ny mängdning och dimensionering för varje höjd:
- räkna stolpar och fack från den dimensionerade geometrin
- räkna reglar och ribbor från ritningen
- prissätt den grundläggning som mark- och lastdata kräver
- uppskatta arbetstiden moment för moment
- kontrollera kommunens klassning enligt PBL innan beställning
En hög och tät konstruktion kan bedömas som plank. Den ska därför inte prissättas genom att höja låg-staketets totalsumma med en påstådd procentsats.
2. Staketets komplexitet
Vissa staket kräver mer arbete än andra beroende på utformning. Faktorer som påverkar komplexiteten:
- Spjälornas vinkel och form
- Tjocklek på ribbor och reglar
- Avstånd mellan ribbor
- Dekorativa element
- Toppkåpor och hörnavslut
Enkelt staket: Raka vertikala ribbor med enkla reglar. Snabb montering och lägsta arbetskostnad.
Medelsvårt staket: Mer komplexa ribbmönster, eventuellt lutande ribbor eller varierande höjd. Kräver mer precision.
Avancerat staket: Detaljerad design, dekorativa element, särskilda toppkåpor och komplexa hörnavslut. Kräver erfaren hantverkare.

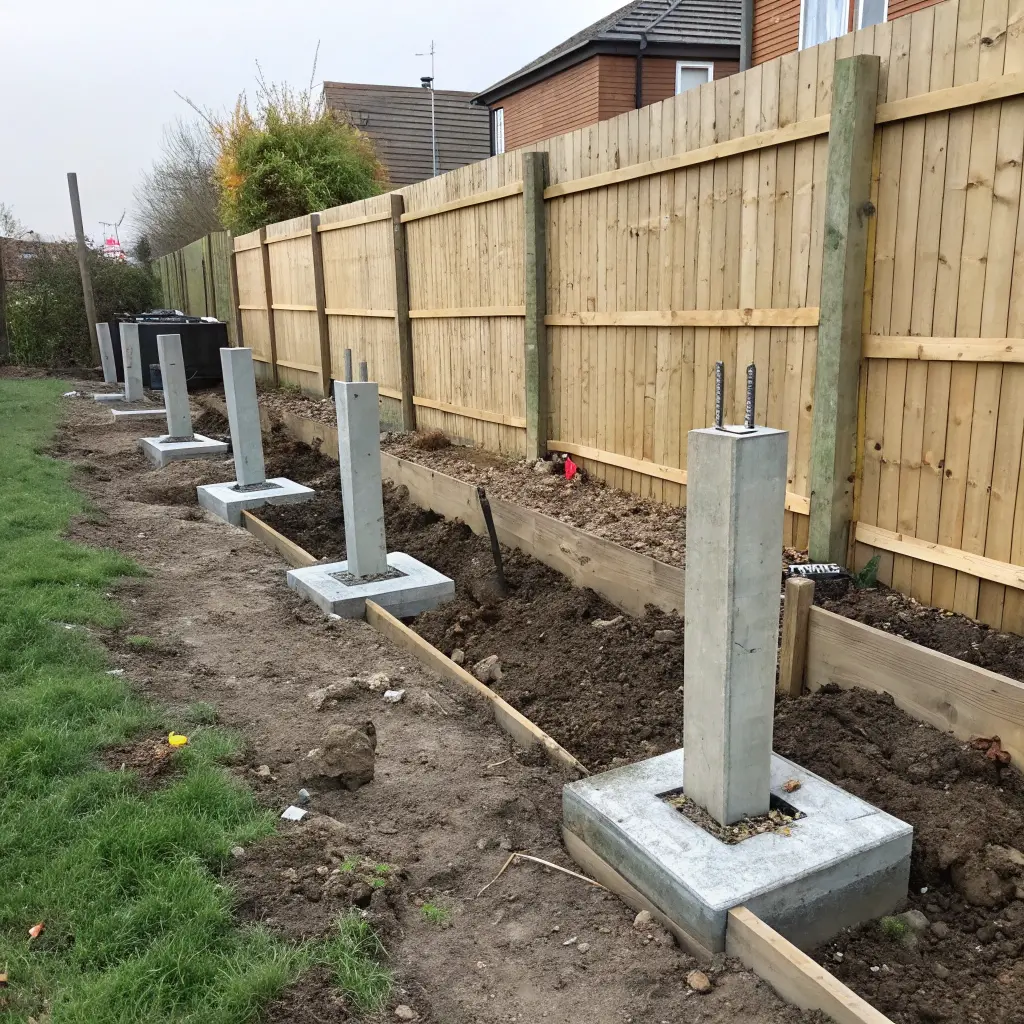

3. Typ av stolpfäste
Valet av stolpfäste har stor betydelse för både stabilitet, hållbarhet och pris:
Jordskruv, stolpar i betong och betongplintar får inget generellt styckpris i denna artikel. För varje alternativ ska kalkylraden vara:
antal stolplägen × leverantörens daterade styckpris för det kompletta systemet + projekterade montagetimmar × offererat timpris.
Det kompletta systempriset ska omfatta de delar som faktiskt behövs, till exempel skruv eller plint, stolpfäste, korrosionsskydd, betong eller fyllning och maskininsats. Leverantören eller konstruktören ska verifiera bärförmåga, dimensionerande livslängd och lämplighet för markprofil, lokal tjäle, vindlast, stakets täthet och grindlast. Att jämföra lösa fästen utan samma last- och omfattningsunderlag ger ingen användbar prisjämförelse.
4. Markförhållanden
Markens beskaffenhet påverkar metod, maskintid och arbetstid. Artikeln använder därför inga generella påslag för kuperad eller stenig mark. Kalkylera i stället dokumenterade mängder:
- extra stolp- eller sektionsanpassningar × tid per anpassning
- maskintimmar × offererat maskinpris
- bergborrning eller schaktning × offererad mängd och enhetspris
- bortforsling × offererad volym eller vikt
Sätt raden till 0 kr endast när en platskontroll visar att momentet inte behövs.
5. Träbehandling och finish
Tryckimpregnerat virke, målat virke, lärk och andra produkter ska jämföras med namngivna produkter i samma dimension och kvalitet. Artikeln använder inget generellt procentpåslag för materialslag eller ytbehandling.
För ytbehandling räknar du: målad area / produktens dokumenterade täckförmåga × antal strykningar, avrundat uppåt till hela förpackningar. Lägg sedan till rengöring, grundning, förbrukningsmaterial och arbetstid som egna rader. Ett transparent ommålningsscenario finns längre ned.
6. Frakt och transport
Frakt ska vara en separat rad med leverantör, leveransadress, datum, moms och vad som ingår i lossningen. Artikeln antar inget pris per avståndszon. För projekt i Stockholmsområdet ska även resa, parkering, trängselskatt och eventuell uppställning anges som separata offererade poster i stället för att döljas i ett meterpris.
Ytterligare kostnader att räkna med
Bygglov
Kräver ditt staket varken bygglov eller anmälan blir kommunens avgift 0 kr – det är det vanliga fallet för sedvanligt staket. Först när en ansökan faktiskt lämnas in tillkommer en avgift, och den sätts av respektive kommuns taxa. Det finns ingen nationell nivå att räkna på: enkla ärenden kostar mindre än ärenden med teknisk granskning, men beloppen skiljer sig kraftigt mellan kommuner. Hämta därför avgiften från byggnadsnämnden innan du budgeterar.
När behövs bygglov? Det finns ingen nationell regel om 110 cm höjd eller 50 % genomsiktlighet. Avgörande är om kommunen bedömer konstruktionen som staket, plank eller mur:
- Plank inom detaljplan: bygglov krävs om planket blir högre än 1,8 meter och står inom 3,6 meter från en byggnad, eller högre än 1,2 meter och står längre än 3,6 meter från en byggnad
- Utökad lovplikt: mur eller plank högre än 1,2 meter närmare en gräns än 4,5 meter, eller inom 30 meter från ett järnvägsspårs mitt
- Vid infart eller korsning: kommunens sikttriangel kan begränsa höjden lokalt. Måttet är inte nationellt reglerat utan sätts av kommunen i lokala riktlinjer – fråga byggnadsnämnden vilka mått som gäller för din infart
Om lov eller anmälan inte krävs är myndighetsavgiften 0 kr. Om kommunen kräver en ansökan ska kalkylen använda det exakta beloppet i den aktuella kommunala taxan; artikeln antar varken nivå eller prisintervall.
Resa, uppställning och arbetstid
Ange resa, parkering, trängselskatt och eventuell uppställning med projektets faktiska antal och priser. Kontrollera lovbehovet för en uppställning med kommunen innan en avgift förs in.
Arbetstiden ska brytas ned per moment: etablering, utsättning, grundläggning, stolpmontering, reglar och ribbor, ytbehandling, städning och avetablering. Formeln är summa timmar per moment × offererat timpris inklusive eller exklusive moms på samma basis som resten av kalkylen. Artikeln anger inga generella dagar per meter och inget odokumenterat tidsavdrag för en viss maskin.
Regler och föreskrifter
Hur högt får man bygga utan bygglov?
Det finns ingen nationell höjdgräns och inget krav på en viss procent genomsiktlighet för sedvanligt staket; kommunen gör en samlad bedömning. Vid infart eller korsning kan höjden begränsas lokalt av kommunens sikttriangel av trafiksäkerhetsskäl. Något nationellt maxmått finns inte – be kommunen om de aktuella måtten för sikttriangeln innan du bestämmer höjden närmast infarten.
Reglerna kan variera mellan kommuner, så kontrollera alltid med din lokala byggnadsnämnd.
Hur nära tomtgränsen får jag sätta staketet?
Det finns ingen generell regel som håller varje staket 4,5 meter från grannens tomt. Måttet hör till den utökade lovplikten enligt 9 kap. 34 § PBL för mur och plank högre än 1,2 meter. Ett skriftligt medgivande enligt 9 kap. 35 § kan bara ta bort lovplikten enligt 34 § när åtgärden inte kräver lov enligt någon annan bestämmelse och paragrafens övriga villkor är uppfyllda; det tar aldrig bort lovplikt enligt 9 kap. 19 §.
Vi rekommenderar alltid att prata med grannen i förväg, även om staketet placeras längre bort. Det förebygger konflikter och skapar goda grannrelationer.
Får jag göra ROT-avdrag på bygge av staket?
Nej. Fristående staket, plank och grindar på tomten ger inte ROT-avdrag enligt Skatteverket, och det spelar ingen roll om hantverkaren har F-skatt – F-skattesedeln är ett krav för att avdrag alls ska kunna ges, men den gör inte arbetet avdragsgillt.
För ett räcke till en altan eller balkong kan ROT bli aktuellt först när konstruktionen är sammanbyggd med bostadshuset och räckesarbetet ingår i en arbetstyp som Skatteverket godkänner, exempelvis reparation eller underhåll som återställer eller bibehåller skicket eller en godkänd om- eller tillbyggnad. Reglerna skiljer sig mellan småhus, ägarlägenhet och bostadsrätt; i en bostadsrätt medges ROT bara för arbete inne i bostaden, inte på balkongen.
Den som begär avdrag ska äga bostaden när arbetet utförs och själv använda den helt eller delvis som permanentbostad, fritidsbostad eller liknande. Bostad där föräldrarna bor kan omfattas om den betalande sökanden också äger den. Arbete i ett barns separata bostad eller i en uthyrd del omfattas inte. För en nyköpt bostad finns ett undantag före inflyttning om ingen annan bor där och köparen flyttar in direkt efter renoveringen.
Om arbetet är om- eller tillbyggnad av ett småhus medges inget ROT de första fem åren efter husets värdeår. Reparation och underhåll kan däremot omfattas oavsett husets ålder. Det är Skatteverket, inte utföraren, som avgör om samtliga villkor är uppfyllda i det enskilda fallet.
Ska jag bygga staketet själv för att spara pengar?
Det går inte att ange besparingen för egen byggnation som en fast procentsats. Gör i stället två kalkyler med samma ritning, fackmått, ribbprofil, spalt, kaplista, handelslängder, spill, produkter och grundläggning.
I alternativet för eget arbete ersätter du entreprenörens arbetsrader med dokumenterade kostnader för egen tid, verktyg, maskinhyra, resor och transporter. Värdera projektering, felrisk, försäkring och avsaknad av entreprenörens garanti separat; jämför först när båda alternativen har samma omfattning.
Vad kostar det att måla om ett trästaket?
Här används ett separat, transparent ommålningsscenario. Det får inte blandas ihop med nybyggnadskalkylen ovan.
Scenario daterat 2026-08-25: 30 meter befintligt, helt tätt staket med 1,5 meters höjd, en sammanhängande plan yta på båda sidor, en strykning och inga träskador. Profilernas kanter är exkluderade, så den målade ytan är 30 × 1,5 × 2 = 90 m².
Beräkningen får inte användas för ett staket med spalter; där ska den verkliga målade ytan för samtliga profilers båda bredsidor och exponerade kanter mängdas från profilernas faktiska mått. Falu Rödfärg Träfasad anger 6–7 m²/l. För att visa metoden antar scenariot hypotetiskt 10-litersförpackningar à 2 200 kr inklusive 25 procent moms; det är inte ett avläst produktpris.
- Teoretisk färgmängd: 90 / 7 till 90 / 6 = 12,9–15,0 liter
- Inköp i två antagna 10-litersförpackningar: 2 × 2 200 = 4 400 kr
- Hypotetiskt rengörings- och slipmaterial: 500 kr inklusive moms
- Hypotetisk arbetstid och internt timpris: 12 h × 625 kr = 7 500 kr inklusive moms
- Scenario totalt: 4 400 + 500 + 7 500 = 12 400 kr inklusive moms
Scenariot exkluderar lagning, grundfärg, ställning, resa och en andra strykning. Om produktens datablad kräver annan förbehandling eller fler strykningar ska mängd, förpackningar och timmar räknas om rad för rad.
Underhållsintervall: Följ den namngivna ytbehandlingsproduktens datablad och bedöm ytan vid tillsyn. Artikeln använder inget generellt intervall för oljning eller målning.
Sammanfattning och checklista
Att bygga ett trästaket ger din tomt både insynsskydd och ett estetiskt lyft. Läs mer i vår kompletta guide om staket till trädgården om du behöver hjälp att välja rätt typ och material. För att få ett lyckat resultat:
✅ Planera höjd och design - dimensionera den valda geometrin och låt kommunen bedöma klassningen ✅ Kontrollera regler - fråga byggnadsnämnden om läget vid gräns, byggnad, järnväg eller infart påverkar ✅ Analysera marken - mängda maskin-, borrnings-, schakt- och bortforslingsbehov ✅ Välj komplett stolpfästessystem - prissätt alla delar och montagetimmar på samma underlag ✅ Räkna totalen - produkter, fundament, arbete, frakt, mark, lov och projektering som separata rader ✅ Planera underhåll - följ produktens datablad och prissätt faktisk area, strykningar och förarbete
Räkna om vid en annan längd eller utformning: uppdatera mängder och timmar rad för rad. Multiplicera inte scenarioresultatet med ett generellt höjd-, mark- eller komplexitetspåslag.
Få professionell hjälp med ditt staketprojekt
På Staketmästaren bygger vi trästaket i Stockholmsområdet och specificerar geometri, grundläggning, material, arbetstid, resor och tillägg i offerten. Minigrävare och markborr används när platsdata och den valda grundläggningen motiverar det; någon tids- eller stabilitetsvinst antas inte utan projektspecifikt underlag.
Vi täcker områden längs väg 73: Haninge, Huddinge, Nacka, Tyresö, Ösmo och Nynäshamn.
Kontakta oss för kostnadsfri offert:
- 📧 totalbyggarna@gmail.com
- 📱 076 920 22 76
- 🌐 staketmastaren.se
Vanliga Frågor om Staketkostnader
Vad kostar 20 meter staket med installation? Det går inte att ange från längden ensam. Gör en komplett kalkyl med färdigmätta fack, ribbprofil, spalt, kaplista mot faktiska handelslängder, redovisat spill, daterade produkter med artikelnummer samt hela grundläggningen, frakten och arbetsomfattningen.
Är tryckimpregnerat billigare än obehandlat? Det kan inte avgöras med en generell procentsats. Jämför namngivna produkter i samma dimension och kvalitet samt dokumenterade kostnader för ytbehandling, underhåll och planerad brukstid.
Hur mycket sparar jag på att bygga själv? Jämför två kalkyler med samma geometri, produkter och omfattning. Ersätt entreprenörens arbetsrader med dokumenterade kostnader för egen tid, verktyg, maskinhyra, resor och transporter; värdera även felrisk, försäkring och garanti.
Vilka kostnader ska kalkyleras separat? Grind, frakt, rivning och bortforsling, ledningsutsättning, berg eller svår mark, lovavgift och projektering ska få egna mängder och aktuella offererade underlag.
Vad kostar bygglovet för ett staket? Om varken lov eller anmälan krävs är myndighetsavgiften 0 kr. Om en ansökan krävs använder du den aktuella avgiften i kommunens taxa; artikeln antar inget nationellt belopp.
Relaterade guider
💰 Tips: Vill du ha ett exakt pris för just din tomt? Begär en kostnadsfri offert – då får du materialval, meterpris och montering specificerat.
Vanliga frågor
Vad kostar 20 meter staket med installation?
Det går inte att ange utan färdig geometri och identifierade produkter. Mät varje fack och öppning, ange ribbprofil och spalt, gör kaplista mot faktiska handelslängder och redovisa spill. Prissätt sedan daterade produkter med artikelnummer samt komplett grundläggning, fästdon, ytbehandling, frakt, arbete, mark, grindar, lov och projektering.
Hur mycket sparar jag på att bygga själv?
Besparingen är inte en fast procentsats. Jämför två kalkyler med exakt samma geometri, kaplista, produkter, grundläggning och omfattning. I alternativet för eget arbete ersätter du entreprenörens arbetsrader med dokumenterade kostnader för egen tid, verktyg, maskinhyra, resor och transporter och värderar felrisk, försäkring och garanti separat.
Vilka kostnader ska kalkyleras separat?
Grind, frakt, rivning och bortforsling, ledningsutsättning, berg eller svår mark, trafikåtgärder, lovavgift och projektering ska få egna mängder och aktuella underlag. Lägg dem som separata rader i stället för ett generellt procentpåslag.
Vad kostar bygglovet för ett staket?
Om varken lov eller anmälan krävs är myndighetsavgiften 0 kr. Om kommunen kräver en ansökan ska kalkylen använda den aktuella avgiften i kommunens taxa; artikeln antar inget nationellt belopp.
Källor och granskning
Varje rad visar källa, klassning och när den senast kontrollerades för den här sidan.
- OfficiellÖppna källa
Plank
Boverket · kontrollerad 2026-08-23
- KommersiellÖppna källa
Bygga staket, plank eller spaljé
Byggmax · kontrollerad 2026-08-23
- KommersiellÖppna källa
Falu Rödfärg Träfasad Svart
Falu Rödfärg · kontrollerad 2026-08-23
Tillverkarens produktsida anger åtgång 6–7 m² per liter. Ommålningsscenariot använder därutöver ett uttryckligen hypotetiskt internt förpackningspris.
- KommersiellÖppna källa
Perfekt Oljefärg
Beckers · kontrollerad 2026-08-23
Tillverkarens produktsida: åtgång 6–8 m²/l och högst 16 procent fuktkvot i underlaget.
- OfficiellÖppna källa
Ger arbetet rätt till rotavdrag?
Skatteverket · kontrollerad 2026-08-23
Officiell lista över arbeten som ger eller inte ger ROT-avdrag; staket, murar och grindar omfattas inte.
💰 Interaktiv kostnadskalkylator
Justera parametrarna nedan för att få en ungefärlig uppskattning av ditt staketprojekt
Eventuell bygglovsavgift ingår inte. Krävs lov sätts avgiften av kommunens taxa – hämta beloppet från byggnadsnämnden.
